河南省建院勘测公司加固工程、暗挖支护工程技术取得新突破

发布日期:2023-03-23 浏览量:467

邢台美的国宾府幼儿园加固工程



项目负责人:钟士国

工程地点:邢台市钢铁东路与朝阳南路交叉口

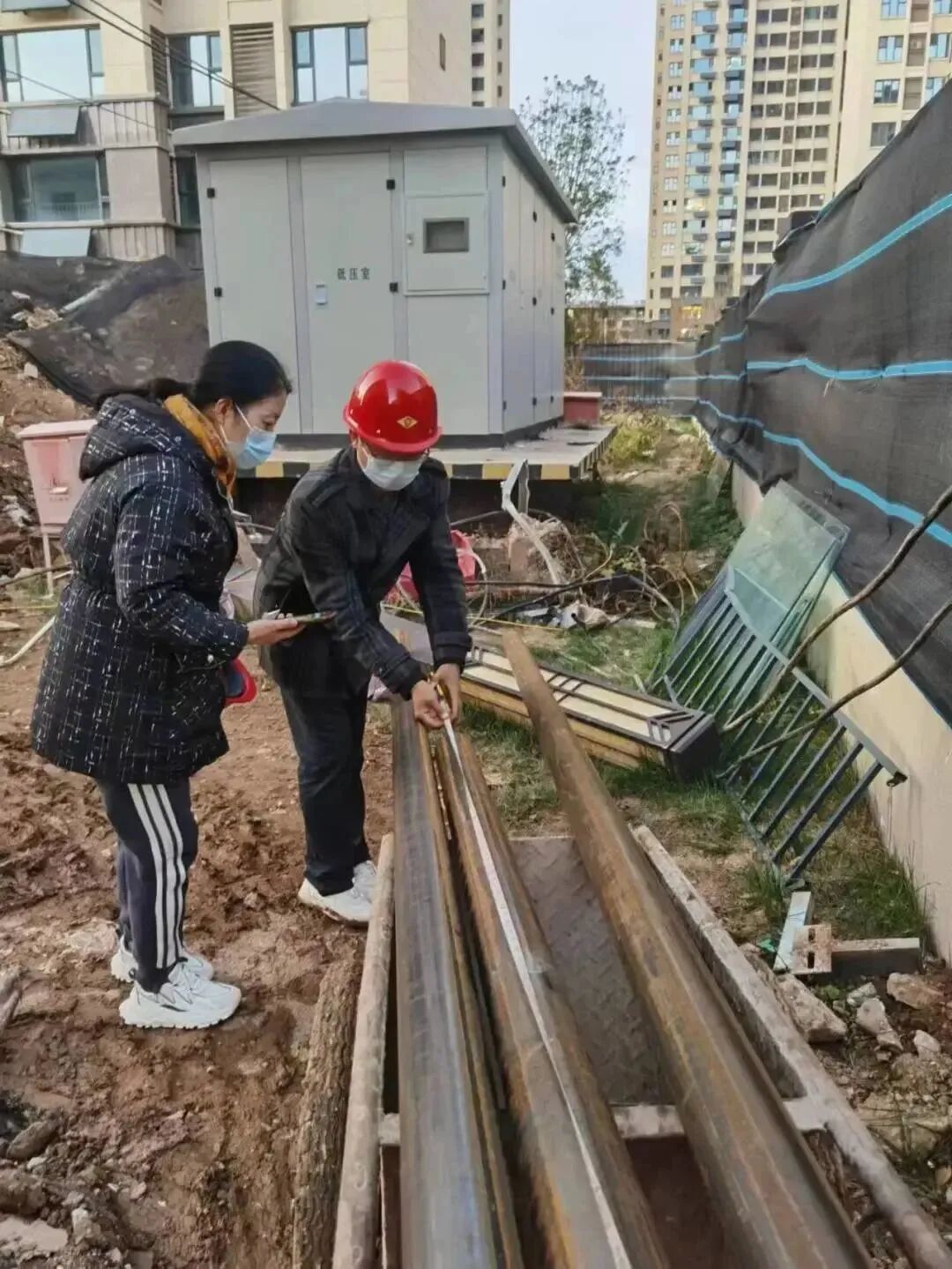

项目概况:本工程地上三层基础形式采用天然地基,回填土厚度达12米,建成后出现不均匀沉降。加固采用钢管桩托换形式加固地基,基础采用扩大基础及柱墩截面积,上部结构梁采用碳纤维加固形式进行加固。

技术难点与创新点:

1、场地地层较为复杂,局部为混凝土,地下水较为丰富,建筑物不均匀沉降局部达到20公分。前期其他单位已做过加固,未能阻止建筑物沉降。

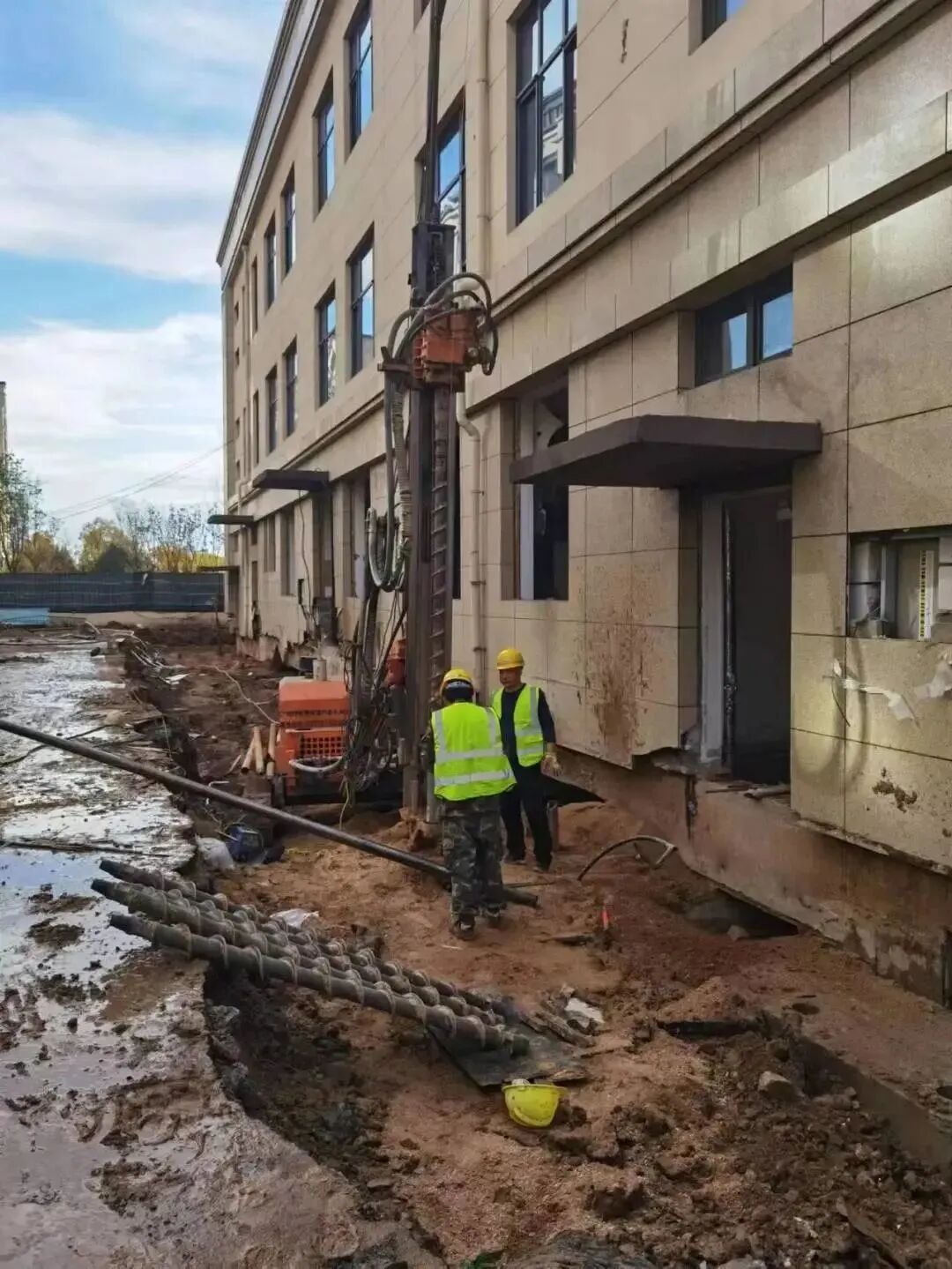

2、我单位结合现场实际情况,采用钢管桩先加固柱墩,桩头采用植筋及高强度灌浆料浇筑的方式与基础连接为一体,后期通过增大基础及柱墩截面的方式改变了局部的悬挑结构,有效阻止了建筑物的不均匀沉降。为业主节省了20%的造价,并避免了施工期间的沉降。

锦艺国际轻纺城市场四期地下车库连通口暗挖支护工程


项目负责人:钟士国

工程地点:郑州市西四环与郑上路交叉口西200米路北

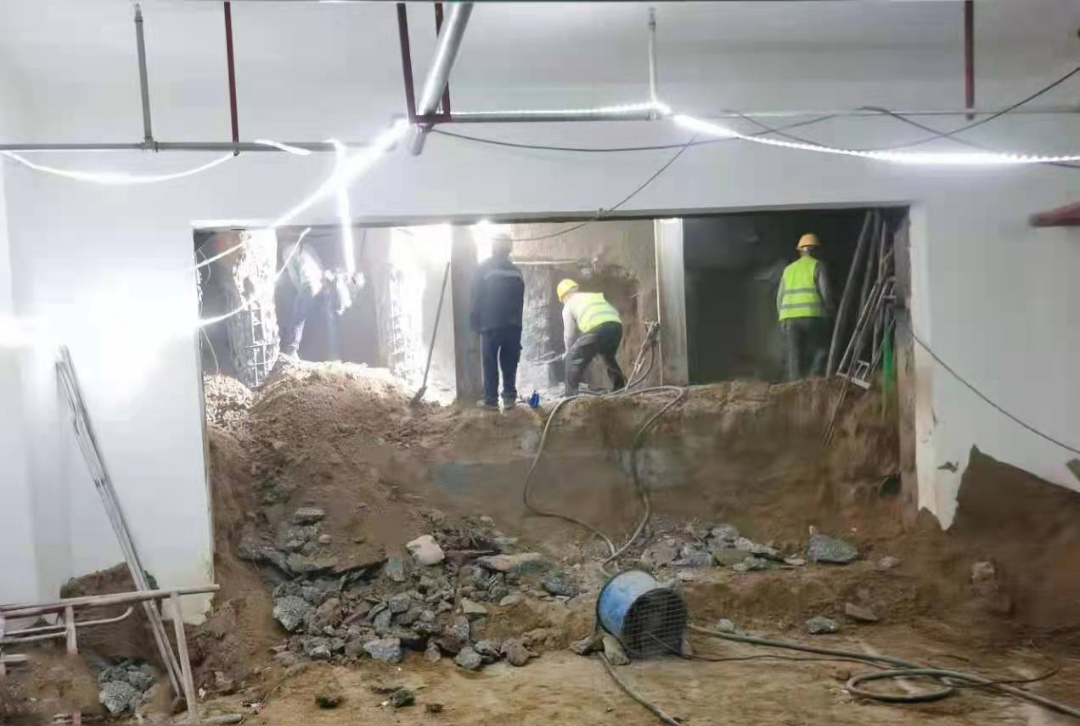

项目概况:拟建建筑物为-2层地下车库连通口。本工程支护范围为地下车库连通口南北两侧,长约17.7m。暗挖支护深度在自然地面下4.82-10.6m。主通道均为暗挖法施工。

技术难点与创新点:

1、暗挖通道为超浅埋隧道,隧道的防坍控沉及其上方现状管线安全是本工程的重难点。

采用对策:

(1)采用合理的开挖方式:施工时严格按照“管超前、严注浆、短开挖、强支护、快封闭、勤量测”的原则进行,利用时空效应控制成环时间。

(2)坚持先护顶后开挖的原则施工:采用超前小导管预注浆加固措施。通过试验确定注浆的压力、配合比、浓度、固结范围,保证注浆能够达到预期的目的。

(3)严格控制每循环进尺,开挖成形后及时进行初期支护,确保工序衔接,尽早施做仰拱封闭成环,以改善受力条件。

2、拟开挖范围内存在相邻车库施工时遗留的基坑支护构件,存在废弃土钉,锚杆,对开挖工作和超前导棚打孔造成困难。

采用对策:管棚随挖随补充,当发现管棚存在偏斜情况,对管棚偏斜段进行切割,重新抬起一定角度打孔补充管棚。




钟士国,正高级工程师,国家注册土木工程师(岩土),国家注册一级建造师,1993年毕业于青岛海洋大学水文地质与工程地质专业。参加工作30年以来,一直潜心岩土工程勘察、基坑支护设计及施工的技术研究与实践。

先后主持完成了河南省省委综合办公楼、河南省总工会办公大楼的岩土工程勘察、基坑支护设计及施工;郑州会展宾馆岩土工程勘察;河南省发改委天地丽笙酒店、天地商业、郑州等地丹尼斯百货店深基坑工程设计;地铁秦岭路站基坑支护施工、啟福置业铭都项目施工等一系列大型岩土工程项目。

所主持项目先后荣获中国勘察设计协会一等奖2项,二等奖2项,河南省优秀勘察一等奖10余项;河南省优秀勘察二等奖10余项。参编规范:《河南省建筑地基基础勘察设计规范》和《螺杆桩技术规范》。
